泰安學府春天桃李園工程項目于2019年12月20日開工,計劃竣工日期為2021年9月竣工,截至目前2020年11月27日2#樓主體施工至24層砌體8層;3#樓主體施工至24層砌體12層;6#樓主體施工至26層砌體10層;9#樓屋面施工砌體15層;4棟單體周邊車庫按施工計劃施工中;2#公建對基礎進行挖槽施工。中房建工將層層落實、區域劃分、穩步推進、逐步完成,確保項目按計劃工期順利交付。(王帥)

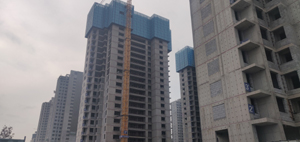

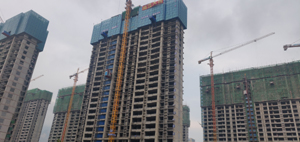

(2#樓主體24層砌體8層) (3#樓主體24層砌體12層)

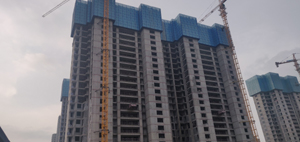

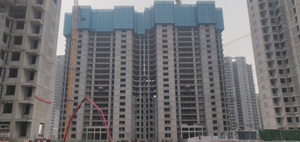

(6#樓主體26層砌體10層) (9#樓屋面施工砌體15層)

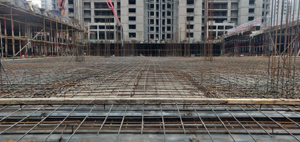

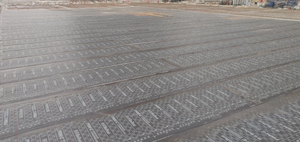

(車庫及頂板防水鋪貼)

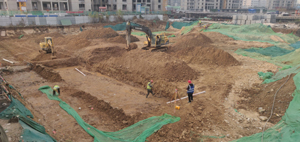

(2#公建挖基礎)

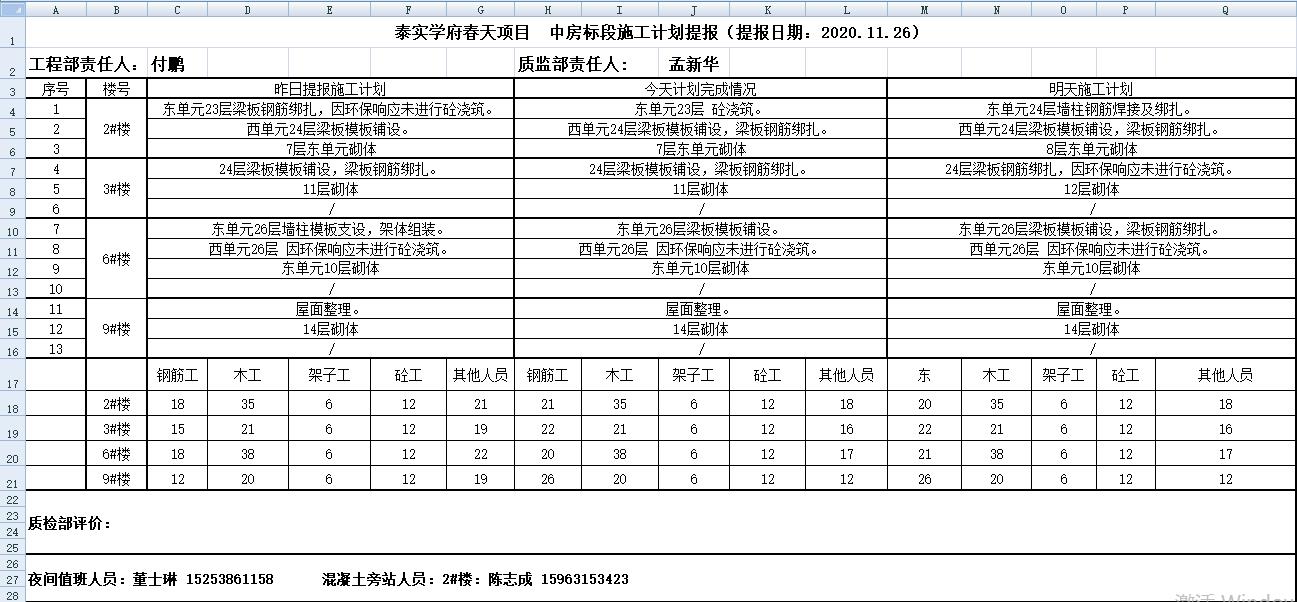

(日計劃)

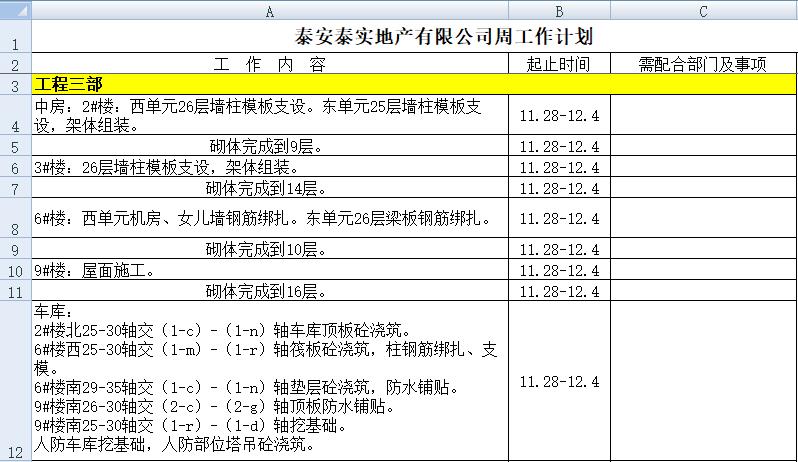

(下周計劃)

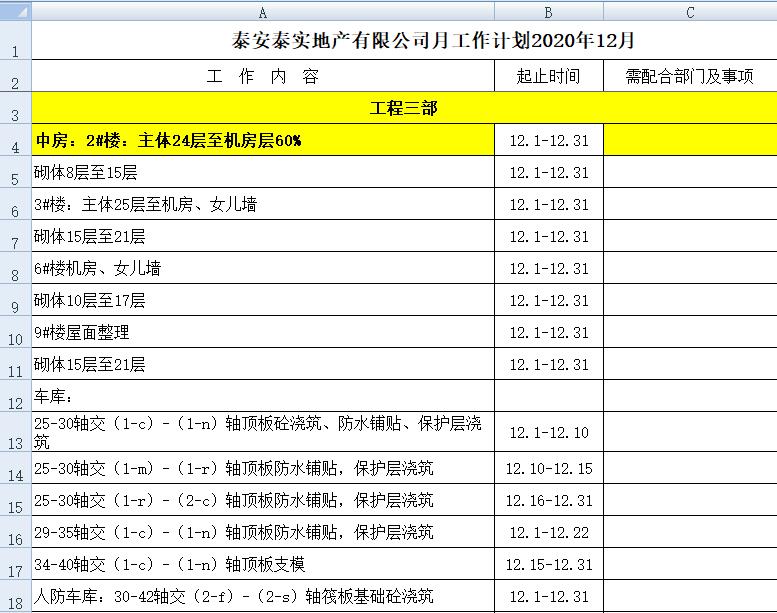

(12月計劃)
